当前位置:慧翔天地 > 新闻热点>项目管理工具——RACI矩阵

项目管理工具——RACI矩阵

北京慧翔天地
2019-12-06 13:50:09
  点击量:12995
报考资格在线测评
*
*
立即测评

2020pmp报考资格在线测评

  在日常工作中,尤其是在项目里,项目经理会需要把一些工作任务分配给具体的人来完成,比如说:安排某人开发注册的功能,安排另一个人确定登录模块的需求,安排别人做测试等等,这件事情如果用RACI矩阵来完成,就会有更好的效果。

  先来看什么是RACI矩阵。

  R就是Responsible,也就是这件事情的具体负责人或者是执行人。

  A就是Accountable,也就是对这件事情负有最终责任的人,通常也是对这件事情做决定的人。

  C就是Consulted,就是在做这件事情的时候需要沟通和咨询的人。

  I就是Informed,就是在做这件事情的时候需要通知的人。

  还是上面的例子,用RACI矩阵怎么来做呢?一般来讲,总共有4步。

  1.要分解出需要执行的任务,比如说开发某个功能、编写某个数据库的脚本、做竞品分析等等。

  2.要识别出相关方或者是具体人员,可以是角色,也可以是具体的人,如果要给具体的人确定职责,就要到具体的人。

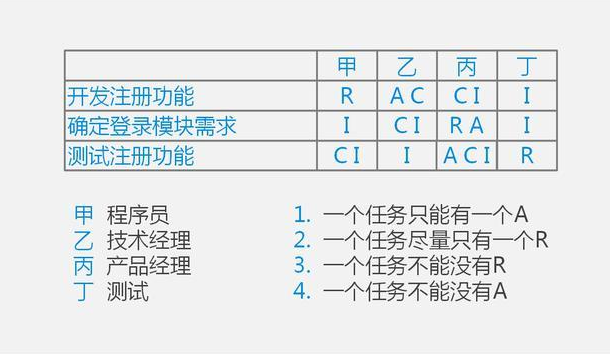

  3.开始制作矩阵。既然是矩阵,那就应该是一个2维表格,表格的第1列就是任务列表,表格的第1行是人员或者是角色,表格里剩下的单元格就是具体的职责。下面是这个例子里甲乙丙丁4个人的角色,分别是:程序员、技术经理、产品经理和测试。再有就是RACI的基本规则,这些基本规则是必须要遵守的,要不然职责就有问题。咱们来看一下:


  一个任务只能有1个决策人,也就是A,如果A超过一个,就会出现多头指挥的问题。另外,可以有1到多个具体执行人,也就是R,但只要有多个R,就可能会有扯皮的情况,再有,一个任务必须要有具体的执行人和决策人,也就是R和A。

  咱们就以第1个任务为例子来看一下具体怎么用吧。

  第1个任务,开发注册功能,程序员具体开发,所以是R,对开发过程负责的是技术经理,所以技术经理是A,另外,在开发过程里程序员需要和技术经理和产品经理沟通,所以技术经理也是C,产品经理也是C,另外在开发注册功能的时候需要通知产品经理和测试,所以这两个人都是I。

  其他的任务以此类推,这一步到此为止。

  4.平衡,所谓平衡,就是检查表格里职责比较多的那些角色,看看能不能把一部分职责分摊给其他角色,这样可以降低执行过程中的风险。前翻比如:第3个任务,测试注册功能,很明显,产品经理的职责偏多,如果工作量确实偏大,就需要考虑重新分配,比如,把A转给技术经理。

  上面就是RACI矩阵的具体用法,当然了,通过分析RACI矩阵里的职责分配,还可以发现更多的有意思的内容。
