2021上半年信息系统项目管理师案例分析真题与答案
计算机软件资格考试是由国家人力资源和社会保障部、工业和信息化部领导下的国家级考试,其目的是科学、公正地对全国计算机与软件专业技术人员进行职业资格、专业技术资格认定和专业技术水平测试。关于2021上半年信息系统项目管理师案例分析真题与答案,慧翔天地在这里给大家简单介绍一下。
软考中高项备考刷题交流QQ群:221801769(点击一键加群,进群获取更多试题)
一、2021年上半年信息系统项目管理师案例分析真题试题一与答案
一、阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】
2020年某公司承接某地方法院的智慧法院信息系统项目,实现法院庭审流程信息化,项目要求引入智能语音技术,将庭审现场人员的语音实时转换成文字,既可在屏幕上输出显示,又可实时编辑,提高庭审记录的效率。
公司没有智慧法院的相关项目经验,选择刚毕业两年的小王担任项目经理,由于项目时间较紧,小王主要围绕工作分解、人员分工、项目进度和预算,独自制定了项目管理计划,考虑到公司从未有过智能语音识别方面的相关开发经验,小王特意从某高校请来人工智能实验室的李教授,为项目组人员培训智能语音相关理论知识和常用算法,经过培训,对语音识别技术有了初步的了解,但还不具备自我研发能力,因此项目组决定将该功能外包。
项目实施过程中,甲方希望能在软件中增加一简单功能,小王认为增加功能并不复杂,直接让软件开发人员进行了修改,由于项目本身时间周期较短,又受疫情影响,时间更加紧迫,为了不耽误进度,小王要求项目组采取997工作模式,项目中后期,有核心人员提出离职。
项目收尾时,小王发现交付的软件存在部分功能与设计文档不一致。
【问题1】(10分)
结合案例,从风险识别的角度,指出该项目存在的问题。
【问题2】(6分)
对于语音识别模块,假设项目组根据过去经验得到如下表信息(单位:万元);
请应用决策树分析技术,分别计算自研和外包的期望货币价值,并判断项目组选择外包方式是否正确。
【问题3】(5分)
请描述项目整体管理包括哪几个过程?分别属于哪个项目管理过程组?(将答案补充填写在答题纸的对应表格内) 【问题4】(4分)
请将下面(1)~(2)处的答案填写在答题纸的对应栏内。
风险按(1)性可以分为已知风险、可预测风险和不可预测风险,为了预防原材料价格波动,提前储备了一批原材料,结果原材料价格出现了下跌。该风险属于(2)。
2021上高项案例试题一答案:(答案仅供参考)
[问题1](10分)
1、选择刚毕业两年的小王担任项目经理可能会因为经验不足导致风险识别工作做不到位。
2、小王独自制定了项目管理计划,可能会导致风险管理计划和风险识别登记册不够全面。
3、聘请专家不仅仅是做培训,还应邀请他做风险识别工作。
4、没有对变更风险进行识别
5、没有对进度风险进行识别
6、风险识别不够全面,没有对疫情这种未知风险进行识别。
7、没有对人力资源风险进行识别
8、没有对质量风险进行识别
(每条2分,最多10分)
【问题2】(6分)
自研的期望货币值=(100-80)*60%-(50+80)*40%=-40(2分)
外包的期望货币值=(100-45)*90%-(60+45)*10%=39(2分)
因为外包的期望货币值大于自研的期望货币值,(1分)所以采用外包方式正确。(1分)
[问题3](5分)
(每空0.5分)
[问题4](4分)
(1)可预测(2分)
(2)已知风险(2分)
二、2021年上半年信息系统项目管理师案例分析真题试题二与答案
二、阅读下列说明,回答问题1至问题5,将解答填入答题纸的对应栏内。
【说明】
某项目的网络图如下:

其中,各活动正常完工时间、正常完工直接成本、最短完工时间、赶工增加直接成本(如下表所示)。另外,项目的间接成本为500元/天。
【问题1】(4分)
请确定项目的关键路径。
【问题2】(3分)
根据网络图确定项目正常完工的工期是多少天?所需的成本是多少?
【问题3】(3分)
讨论下列事件对计划项目进度有何影响:
(1)活动D拖期2天;
(2)活动B拖期2天;
(3)活动F和G在规定进度之前1天完成。
【问题4】(7分)
项目想提前一天完工,基于成本最优原则,可以针对哪些活动赶工?赶工后的项目成本是多少?
【问题5】(8分)
基于项目整体成本最优原则,请列出需要赶工的活动及其工期。
基于以上结果,确定赶工后的项目工期及所需成本。
2021上高项案例试题二参考答案:(答案仅供参考)
[问题1](4分)
关键路径为:ADFH+(2分)和AEGH(2分)
[问题2](3分)
工期是25天。(1分)
所需成本是25*500+14900=27400元(2分)
[问题3](3分)
(1)进度将延后(1分)
(2)没有影响(1分)
(3)进度将提前(1分).
方案1:针对D和G各赶工1天。增加直接成本400元。
方案2:针对H赶工1天。增加直接成本400元。
方案3:针对A赶工1天。增加直接成本400元。
所以可以针对活动ADGH赶工。(答对1个活动得1分,总共4分)
赶工后的项目成本是500*24+14900+400=27300元。(3分)
[问题5](8分)
需要赶工的活动:
A活动赶工2天,工期8天(1分)
D活动赶工1天,工期3天(1分)
G活动赶工1天,工期4天(1分)
H活动赶工1天,工期4天(1分)
赶工后的项目工期为21天(2分)
所需成本为500*21+14900+1600=27000元(2分)
三、2021年上半年信息系统项目管理师案例分析真题试题三与答案
三、阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】
某省交通运输厅信息中心对省内高速公路部分路段的监控系统进行升级改造,该项目是省重点项目,涉及5个系统集成商、1个软件供应商、3个运维服务厂商以及10个路段管理单位。项目工期仅为两个月,沟通管理的好坏决定了项目的成败。

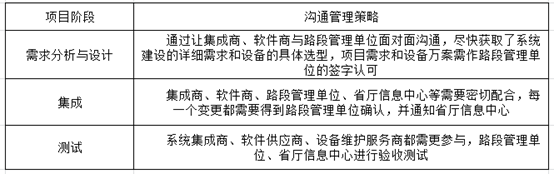

小张作为项目经理,在项目建设全过程中建立了项目领导小组的周例会制度,制定了详细的沟通计划,并根据项目发展阶段,识别了不同阶段的关键干系人,形成了干系人登记册,根据沟通需求不同,设置不同的沟通方式,细化了相应的沟通管理策略(见下表),并完善了沟通管理计划。项目执行中周报告采用邮件方式发布,出现的问题采用短信的方式定制发送,使项目如期完工并得到省交通运输厅的好评。
(1)结合案例,请计算该项目的沟通渠道总数。【问题1】(8分)

(2)请指出项目经理的如下活动对应的管理过程(从候选答案中选择正确选项,将该选项的编号填入答题纸对应栏内)。
A、规划沟通
B、管理沟通
C、控制沟通
D、识别干系人
E、规划干系人管理
F、管理干系人
【问题2】(6分)
(1)结合案例中的以下干系人,请分别写出干系人影响/作用方格对应的项目阶段(将正确答案填入答题纸对应栏内)。
①省交通运输厅信息中心
②系统集成商
③软件供应商
④运维服务商
⑤路段管理单位
【问题3】(6分)
在试运行阶段,项目经理分析的干系人的参与程度见下表。此时,项目经理是否需要干预?如何干预?
【问题4】(5分)注:C表示当前参与程度,D表示所需参与程度
从候选答案中选择正确选项,将该选项的编号填入答题纸对应栏内。
工作绩效报告是(1)的输入,工作绩效数据是(2)的输入,问题日志是(3)的输入,制定干系人管理计划活动属于(4)过程,分析绩效与干系人进行沟通,提出变更请求属于(5)过程。
A、管理沟通
B、控制沟通
C、识别干系人
D、管理干系人
E、规划干系人管理
F、控制干系人参与
2011上高项案例试题三参考答案:(答案仅供参考)
[问题1](8分)
(1)沟通渠道=N(N-1)/2=190(2分)
(2)A(2分)、D(2分)、B(2分)
[问题2]
(6分)
(1)需求分析与设计
(2)集成
(3)测试
[问题3](6分)
需要干预。(1分)
通过以下方法进行干预:
1、找出A运维服务厂商不知知晓的原因,更新问断日志和干系人登记册
2、使用适合的沟通方法及时通知A运维服务厂商对项目进行支持。
3、与B路段管理单位进行协调和沟通。
4、使用积极倾听、建立信任等软技能管理干系人期望
5、使用管理技能来协调各干系人
(每个1分,意思相近即可)
【问题4】(5分)
(1)A(1分)
(2)B、F(1分)
(3)B、F(1分)
(4)E(1分)
(5)F(1分)
