2021下半年软考高项案例分析试题二答案及解析
计算机软件资格考试是由国家人力资源和社会保障部、工业和信息化部领导下的国家级考试,其目的是科学、公正地对全国计算机与软件专业技术人员进行职业资格、专业技术资格认定和专业技术水平测试。关于2021下半年软考高项案例分析试题二答案及解析,慧翔天地在这里给大家简单介绍一下。
试题二(25分)
阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】
某项目的任务计划表如表1所示,资金计划和资金使用情况表如表2。

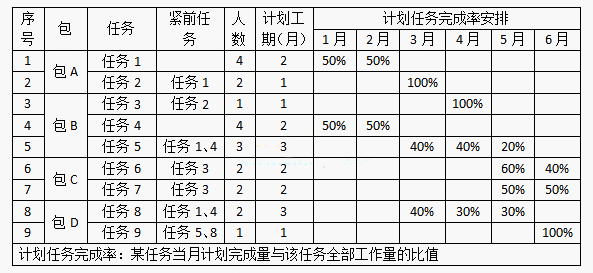

表1任务计划表

表2资金计划和资金使用情况表(单位:万元)
项目完成后得到任务完成情况月报表如表3所示。

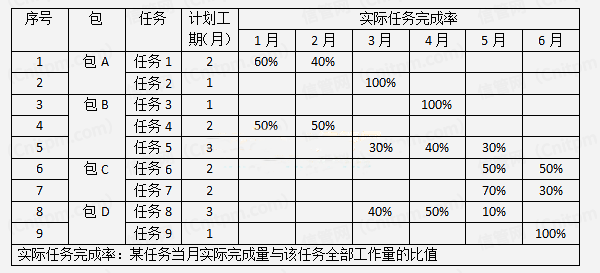

表3任务完成情况表
【问题1】(4分)
请根据项目任务计划表,绘制项目的单代号网络图。
【问题2】(7分)
(1)项目参与人员均可胜任任意一项任务,请计算项目每月需要的人数,并估算项目最少需要多少人?
(2)项目经理希望采用资源平滑的方式减少项目人员,请问该方法是否可行?为什么?
【问题3】(5分)
项目第1个月月底时,项目经理考察项目的执行情况,请计算此时项目的PV、EV和AC。
【问题4】(9分)
项目第2个月月底时,上级部门考核财政资金使用情况,请给出项目此时的执行绩效。
答案及解析

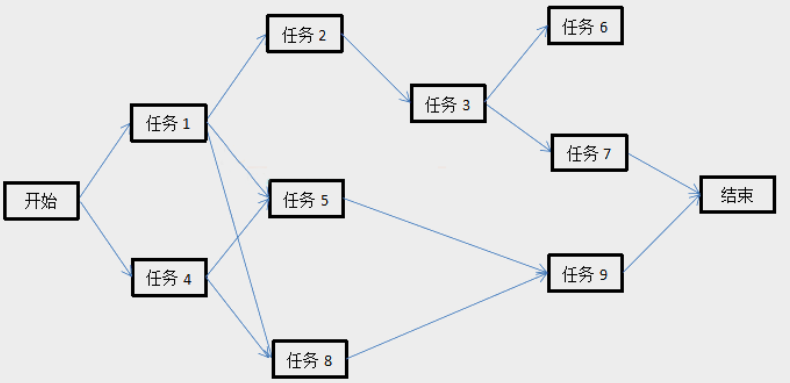

[问题1](4分)
[问题2](7分)
(1)1月需8人,2月需8人,3月需7人,4月需6人,5月需9人,6月需5人(每个0.5分,合计3分)
项目最少需要9人(2分)
(2)不可行(1分)
因为资源平衡活动只在其自由浮动时间和总浮动时间内延迟,而本项目所有活动自由浮动时间和总浮动时间都
是0。(1分)
[问题3](5分)
PV=400万元(1分)
AC=200万元(1分)
EV=440万元(2分)
[问题4](9分)
项目第2个月月底时:
PV=400+700=1100万元(1分)
AC=200+700=900万元(1分)
EV=1100*100%=1100万元(1分)
CPI=EV/AC-1100/900=1.22(2分,公式正确1分,结果正确1分)
SPI=EV/PV-1100/1100=1(2分,公式正确1分,结果正确1分)
所以项目第2个月月底时,进度正常(1分),成本节约(1分)
