  26、关于成本类型的描述。不正确的是()

  A、项目团队差旅费、工资、税金、物料及设备使用费为直接成本

  B、随着生产量、工作量或时间而变的成本称为变动成本

  C、利用一定时间或资源生产一种商品时,便失去了使用这些资源生产其它最佳替代品的机会,称为机会成本

  D、沉没成本是一种历史成本,对现有决策而言是不可控成本

  27、某大型项目原计划于6个月后交付,目前由于设备故障、人员流失和客户审缓慢导致项目实际进展比计划延迟了1个月,作为项目经理首先应该做的是()

  A、对关键路径活动进行分析,评估是否可以进行赶工

  B、重新设立进度基线,并对新的进度基线进行评审

  C、记录进展缓慢的相关问题,并报告管理层

  D、与客户沟通项目延期的可能性

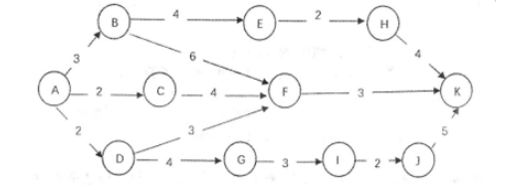

  28、下图为某规划的进度网络图(单位:周),在实际实施过程中活动B E比计划延迟了2周,活动J K比计划提前了3周,则该关键路径是(29),总工期是(28

进度网络图

  A、15

  B、14

  C、13

  D、12

  29、下图为某规划的进度网络图(单位:周),在实际实施过程中活动B E比计划延迟了2周,活动J K比计划提前了3周,则该关键路径是(29),总工期是(28

  A、A D G I J K

  B、A B F K

  C、A B E H K

  D、A D F K

  30、前导图法可以描述四种关键活动类型的依赖关系,对于接班同事A到岗,交班同事B才可以下班的交接班过程,可以用()描述

  A、S-F


  B、F-F.


  C、S-S.


  D、F-S


       软考备考每日试题(210601)点击跳转

  (210601)答案

  21、答案、A

  题目解析、

  原有沟通渠道5X4/2=10条

  增加成员后沟通渠道变为9X8/2=36

  36-10=26。

  22、答案、B

  题目解析、

  X理论主要体现了独裁型管理者对人性的基本判断,这种假设认为:

  (1)一般人天性好逸恶劳,只要有可能就会逃避工作。

  (2)人生来就以自我为中心,漠视组织的要求。

  (3)人缺乏进取心,逃避责任,甘愿听从指挥,安于现状,没有创造性。

  (4)人们通常容易受骗,易受人煽动。

  (5)人们天生反对改革。

  崇尚X理论的管理者认为,在领导工作中必须对员工采取强制、惩罚和解雇等手段,强迫员工努力工作,对员工应当严格监督、控制和管理。在领导行为上应当实行高度控制和集中管理,在领导风格上采用独裁式的领导方式。

  只有B选项属于Y理论。

  23、答案、D

  题目解析、

  每项活动可以有超过一个人参与,但负责人只能有一个

  24、A

  题目解析、

  项目延期完工,SV小于零,进度落后。

  25、B

  题目解析、

  三点估算法,(最乐观4最可能最悲观)/6=(8 4 10 12)/6=10
