软考备考每日试题(211126)
每期慧翔天地小编都会附上5~10道软考综合测试题,以帮助大家达到练习的效果,本期软考试题答案会附加在下一期的结尾。大家如果想了解2022年软考考试报考流程、报考时间、报考要求、软考报考费用、软考成绩查询、软考报考资格测评等等均可访问站内进行了解。
46、()比较剩余缓冲时间与所需缓冲时间,有助于确定进度状态。
A、关键链法
B、挣值管理
C、关键路径法
D、趋势分析
47、()过程合计各个活动或工作包的估算成本,以建立成本基线。
A、制定成本管理计划
B、成本估算
C、成本预算
D、成本控制
48、关于成本管理计划的描述,不正确的是()。
A、成本管理计划包含在项目管理计划中,或作为其从属分计划
B、成本管理计划可以是正式的,也可以是非正式的
C、成本管理计划可以是非常详细的,也可以是概括性的
D、制定成本管理计划的工作在项目计划阶段的后期进行
49、()通过考虑估算中的不确定性与风险,使用三种估算值来界定活动期望完成工期的近似区间,可以提高活动成本估算的准确性。
A、类比估算
B、三点估算
C、参数估算
D、专家判断

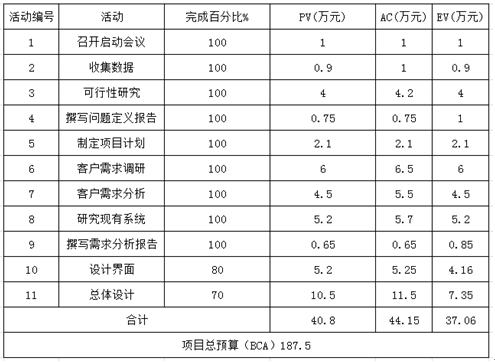

50、某软件开发项目到2021年3月1日为止的成本绩效数据如下:
根据当前的项目绩效,如果当前偏差是非典型的,项目完工估算值(EAC)是()。
A、194.6
B、187.5
C、190.5
D、193.8
(211125)答案
41、参考答案:B
42、参考答案:C
43、参考答案:B
44、参考答案:A
45、参考答案:C
