试题二(20分)
阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
[说明]

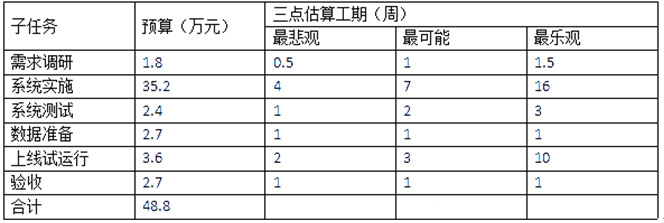

某公司拟建设一个门户平台,根据工作内容,该平台项目分为需求调研、系统实施、系统测试、数据准备(培训)、上线试运行、验收六个子任务,各子任务预算和三点估算工期如下表所示。
到第6周周末时,对项目进行了检查,发现需求调研已经结束,共计花费1.8万元,系统实施的工作完成了一半,已花费17万元。
【问题1】(5分)
(1)请采用三点估算法估算各个子任务的工期:
(2)请分别计算系统实施和系统测试两个任务的标准差。
【问题2】(9分)
该项目开发过程中采用瀑布模型,请评估项目到第六周周末时的执行绩效。
【问题3】(4分)
如果项目从第7周开始不会再发生类似的偏差,请计算此项目的完工估算EAC和完工偏差VAC。
【问题4】(2分)
为了提升项目的执行绩效,项目组成员提出采取并行施工的方法加快进度,请指出采取该方式的缺点。
(220114)答案
试题一答案:
[问题1](10分)
1、小张单独编制风险管理计划存在问题;没有邀请项目组其他成员参与。
2、定性风险分析存在问题,不能仅按照时间先后顺序制定风险应对计划。
3、没有进行定量风险分析。.
4、没有定期对风险进行再识别。
5、制定的风险应对措施不够有效,导致上线后业务长时间中断。
6、缺乏对风险的状态进行有效监控,风险控制力度不够。
(每项2分,最多10分)
[问题2](5分)
措施1:减轻策略(1分)
措施2:接受策略(1分)
措施3:减轻策略(1分)
措施4:转移策略(1分)
措施5:规避策略(1分)
[问题3](3分)
(1)客观性(1分)
(2)偶然性(1分)
(3)相对性(1分)
