(36)某项目按工作量平均分配到10个月完成,每月成本相同,项目管理储备15万元。在项目进行到第3个月末时,项目实际花费为BAC的30%,完成总工作量的20%,如果不加以纠偏,根据当前进度,项目完工估算为120万元,总预算为(36)。
A、80
B、85
C、90
D、95

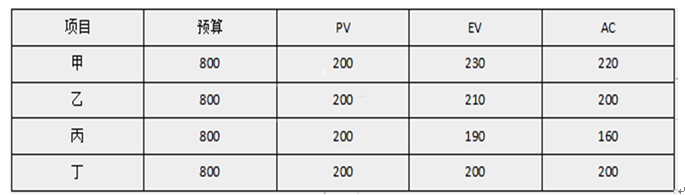

(37)四个项目甲、乙、丙、丁的工期均是四年,在第一年末时,各项目进度数据如表所示,则最有可能在按时完工的同时并能更好控制成本的项目是(37)。
A、甲
B、乙
C、丙
D、丁
(38)规划质量管理的目的是(38)。
A.准备对策,确保符合质量要求
B.建立对未来的输出在完工时满足特定需求和期望的信心
C.评估绩效
D.确保项目满足承诺的需求
(39)实施质量保证的主要作用是(39)。
A.明确项目的质量意识和质量追求
B.把质量目标分解落实到各部门及项目全体成员
C.促进质量过程改进
D.识别过程低效或产品质量低劣的原因
(40)关于质量控制的描述,不正确的是(40)。
A、该过程所产生的数据为质量保证过程所用
B、工作绩效数据是该过程的输入
C、质量控制是审计质量要求
D、确认的变更是该过程的输出
(220323)答案
(31)参考答案:B
解析:是“项目实施的公司管理层”关注的内容,详请见教程P244“5.6.2干系人关注点”的相关内容。
(32)参考答案:A
解析:题干中的“项目计划网络图”,是项目建设过程中使用的一个工具,用于活动排序。在项目建设过程中,得先完成模块A,才能开始模块B。因此这两个模块是“A、F-S”。
在项目所开发的产品投入运行后,模块A开始后,模块B就可以开始监测了,此时是“S-S”关系。
如果在项目建设阶段,把这两个模块的顺序关系定为“S-S”的话,将大大增加项目的返工。
(33)参考答案:A
解析:先根据上述表格中的顺序画网络图,再找出关键路径、项目工期。网络图如下:
关键路径是:ABEF
项目工期是:49
(49-2*3.2到49+2*3.2),就是选项“A、42.6天到55.4天”
详见教程P281的知识点“6.计划评审技术”,有条件的话,最好上高老师的“项目管理”精讲课程。
(34)参考答案:A
解析:看下图,关键路径为ABH和ADEH,项目工期为11。E在第2条关键路径长上,因此E最多能拖延0天。
(35)参考答案:C
解析:看下图中的两个公式。
把题干中的数据,再假设最可能成本为x,最悲观成本为y,代入下面的两个公式:
(105+x+y)/3=94
(105+4x+y)/6=94.5
解这两个方程式,可知y=82
