46、()比较剩余缓冲时间与所需缓冲时间,有助于确定进度状态。
A、关键链法
B、挣值管理
C、关键路径法
D、趋势分析
47、()过程合计各个活动或工作包的估算成本,以建立成本基线。
A、制定成本管理计划
B、成本估算
C、成本预算
D、成本控制
48、关于成本管理计划的描述,不正确的是()。
A、成本管理计划包含在项目管理计划中,或作为其从属分计划
B、成本管理计划可以是正式的,也可以是非正式的
C、成本管理计划可以是非常详细的,也可以是概括性的
D、制定成本管理计划的工作在项目计划阶段的后期进行
49、()通过考虑估算中的不确定性与风险,使用三种估算值来界定活动期望完成工期的近似区间,可以提高活动成本估算的准确性。
A、类比估算
B、三点估算
C、参数估算
D、专家判断

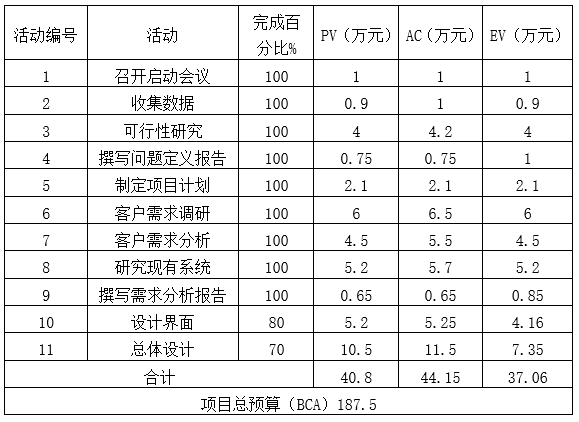

50、某软件开发项目到2021年3月1日为止的成本绩效数据如下:
根据当前的项目绩效,如果当前偏差是非典型的,项目完工估算值(EAC)是()。
A、194.6
B、187.5
C、190.5
D、193.8
(230217)答案
41、【试题解析】
中级教程第二版P286
确认范围过程与控制质量过程的不同之处在于,前者关注可交付成果的验收,而后者关注可交付成果的正确性及是否满足质量要求。控制质量过程通常先于确认范围过程,但二者也可同时进行。
【参考答案】B
42、【试题解析】
未经变更控制就修改需求,这种行为可能会造成范围蔓延。
【参考答案】C
43、【试题解析】
中级教程第二版P296
活动是为完成工作包所需进行的工作,是实施项目时安排工作的最基本的工作单元。活动与工作包是1对1或多对1的关系,即有可能多个活动完成一个工作包。
【参考答案】B
44、45、【试题解析】
这题做法很多,掌握我们课程关于进度管理中网络图的内容后,非常容易做。
1.可以按照我们视频课中的方法把七格图补充完整,然后可以看出B的自由浮动时间为0,这种方法比较费时间。
2.也可以不补充七格图,B是E的唯一紧前活动,根据浮动时间的概念,所以B没有自由浮动时差。
3.列出如下所有路径后,发下B在关键路径上,关键路径上自由浮动时间为0。
把所有路径列出来求和:
ABEG=2+3+6+2=13
ABFG=2+3+4+2=11
ACFG=2+4+4+2=12
ADFG=2+5+4+2==13
最长的两条ABEG,ADFG是关键路径。
【参考答案】A、C
