36、关于变更申请的描述,不正确的是:()。
A.实施整体变更控制过程贯穿项目始终
B.变更请求可能包括纠正措施、预防措施和缺陷补救
C.变更请求必须由CCB来负责审查、评价、批准或否决
D.实施整体变更过程中涉及到的配置管理活动包括配置识别、配置状态、配置核实与审计

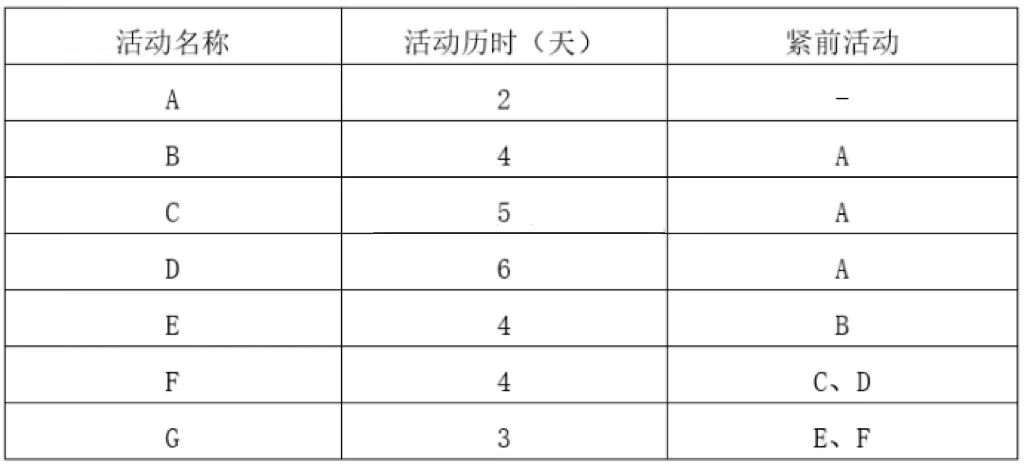

37、38、某项目包含A、B、C、D、E、F、G七个活动,各活动的历时估算和活动间的逻辑关系如下表所示,活动C的总浮动时间是(37)天,该项目工期是(38)天。
(37)
A.0
B.1
C.2
D.3
(38)
A.13
B.14
C.15
D.16
39、关于WBS的描述,不正确的是:()。
A.WBS必须且只能包括100%的工作
B.WBS的元素必须指定一个或多个负责人
C.WBS应该由全体项目成员、用户和项目干系人一致确认
D.分包出去的工作也应纳入WBS中
40、()属于控制范围的活动。
A.与客户仔细讨论项目范围说明书,并请客户签字
B.当客户提出新的需求时,说服用户放弃新的需求
C.确认项目范围是否覆盖了需要完成的产品或服务进行的所有活动
D.确认每项工作是否有明确的质量标准
(230806)答案
31、【试题解析】
选项C描述有误,项目评估由第三方实施。
【参考答案】C
32、【试题解析】
V模型的特点如下:
(1)单元测试的主要目的是针对编码过程中可能存在的各种错误;
(2)集成测试的主要目的是针对详细设计中可能存在的问题;
(3)系统测试主要针对概要设计,检查系统作为一个整体是否有效地得到运行;
(4)验收测试通常由业务专家或者用户进行,以确认产品能真正符合用户业务上的需要;
(5)V模型用于需求明确和需求变更不频繁的情形。
【参考答案】D
33、【试题解析】
启动过程组定义并批准项目或项目阶段。包括“制定项目章程”和“识别干系人”两个过程。
【参考答案】A
34、【试题解析】
这题是有争议的,A和D这两个选项都是项目管理计划的内容。
只有B和C有争议。正常来说这道题是没有任何疑问的,但是我们的高级教材用了过时的知识。还是把资源日历放在了项目管理计划里面,所以就导致了这是个疑问题,其实在PMBOK里面,还有中级的教程里面,资源日历都不是项目管理计划的内容,资源日历其实是项目文件。B选项选择的生命周期模型虽然高级教程中没有,但是中级教程又是有的,所以我们推荐C选项。对于争议题,不要太在乎答案,理解即可。
主要考察项目管理计划的内容:各个子计划、可以包含里程碑清单、进度基准、成本基准、质量基准、风险登记册、选定的项目生命周期和多阶段项目的项目阶段。
项目管理计划记录了计划过程组的各个计划子过程的全部成果,包括:
(1)项目管理团队选择的各个项目管理过程。
(2)每一选定过程的实施水平。
(3)对实施这些过程时使用的工具与技术所做的说明。
(4)在管理具体项目中使用选定过程的方式和方法,包括过程之间的依赖关系和相互作用,以及重要的依据和成果。
(5)为了实现项目目标所执行工作的方式、方法。
(6)监控变更的方式、方法。
(7)实施配置管理的方式、方法。
(8)使用实施效果测量基准并使之保持完整的方式、方法。
(9)项目干系人之间的沟通需要与技术。
(10)选定的项目生命期和多阶段项目的项目阶段。
(11)高层管理人员为了加快解决未解决的问题和处理未做出的决策,对内容、范围和时间安排的关键审查。
【参考答案】C
35、【试题解析】
B选项的描述有误,项目目标必须是量化的。
【参考答案】B
