2021年上半年系统集成项目管理工程师案例分析真题试题二(22分)
阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】
赵工担任某软件公司的项目经理,于2020年5月底向公司提交项目报告。该项目各任务是严格的串行关系,合同金额3.3亿元,总预算为3亿元。
赵工的项目报告描述如下:5月底财务执行状况很好,只花了6000万元。进度方面,已完成A、B任务,尽管C任务还没有完成,但项目团队会努力赶工,使工作重回正轨。

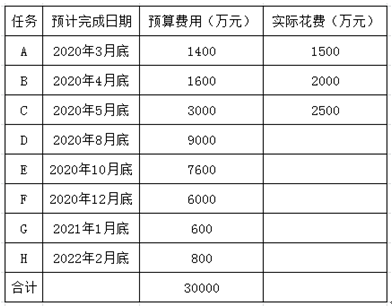

按照公司的要求,赵工同时提交了项目各任务实际花费的数据(见下表)
【问题1】(6分)
请计算出目前项目的PV,EV,AC(采用50/50规则计算挣值即工作开始记作完成50%,工作完成记作完成100%)
【问题2】(8分)
(1)请计算该项目的CV、SV、CPI、SPI。
(2)基于以上结果请判断项目当前的执行状况。
【问题3】(4分)
(1)按照项目目前的绩效情况发展下去请计算该项目的EAC
(2)基于以上结果请计算项目最终的盈亏情况。
【问题4】(4分)
针对项目目前的情况项目经理应该采取哪些措施?
(211227)答案
2021上半年中项案例分析试题1参考答案:(答案仅供参考)
[问题1](6分)
1、制定质量管理计划的依据不够全面,还要参考项目管理计划、风险登记册。
2、不能一个人制定质量管理计划,需要团队的其他成员共同参与。
3、质量管理计划没有经过评审就发给了项目经理和质量部主管。
4、做质量规划的时候不仅仅是制定质量管理计划,还要输出过程改进计划、质量核对单、质量测量指标等
5、质量管理计划制定不够完善,导致进行质量检查的时候出现问题。
(每条2分,最多6分)
[问题2](7分)
七种基本质量工具:因果图、流程图、直方图、帕累托图、核查表、控制图、散点图。(每个1分,最多6分)
本案例中小张用的是控制图。(1分)
[问题3](5分)
①质量保证;(1分)
②公差;(1分)
③核对单;((1分)
④固有特性;(1分)
⑤风险登记册.(1分)
